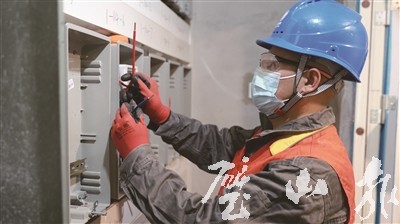

供电公司员工在安装线路设施
11月12日晚23点,经过国网璧山供电公司电力人员55小时奋战,我区景山小区人才公寓新冠疫情防控临时集中隔离点763户全部完成送电,较平常工作进度提前至少10天。
11月10日下午,国网璧山供电公司接区政府通知,市新型冠状病毒防控指挥部拟将我区景山人才公寓作为疫情防控临时集中隔离点,希望能在11月12日交付并达到使用条件。
景山人才公寓是新建精装小区,已完成楼房主体及内部装修施工,如要达到入住条件需立即开展一户一表安装及楼层低压线、入户线施放。
面对施工人员被封控以及施工时间紧张等难题,国网璧山供电公司立即组织人员进行现场勘查,梳理工作流程,统筹布置各环节工作任务,细化制定工作措施和保障机制,推动工作实施兼顾“抢时间”和“保质量”。
该公司与区政府协同联动建立24小时沟通机制,创新采用用电业务办理资料收集和现场实施同步、配电工程和电能计量装置安装同步、验收同步的“三个同步”工作模式,第一时间调配物质,施工人员24小时不间断开展作业。
经过55小时不间断奋战,现场人员如期完成763块电能表安装,释放楼层低压线3000余米,入户线约20余千米,所有房间完成通电测试,自此全面完成此次疫情防控隔离点供电保障工作。
同时,国网璧山供电公司将景山人才公寓纳入重点保电对象,组织高压服务、现场作业等多专业人员联合开展景山人才公寓电力设施“安全问诊”大检查,排查专公变配电室开展安全问题隐患,开展变压器本体及配电设施安全检查10余项,有效提升电力供应安全。(通讯员 游绍斌 向鑫 蒋佩 文/图)
